您好!欢迎进入山东宏钜天成钢管有限公司官网 !

联系我们
服务热线
0635-8887969

总机:0635---8887969

销售一部:139 6958 0678

销售二部:135 0635 1437

销售三部:151 0688 0195

Q     Q:616223113

地址: 山东省聊城市辽河路293号


无缝钢花管
浏览:293 发布日期:2019/7/30 11:43:34


  无缝钢花管施工详细过程

  一、无缝钢花管施工步骤及要求

  1.1、施工顺序如下:

  施工准备→测量定位→钻孔→清孔→浇筑混凝土→插入无缝→注浆。

  1.2、施工方法及技术要求

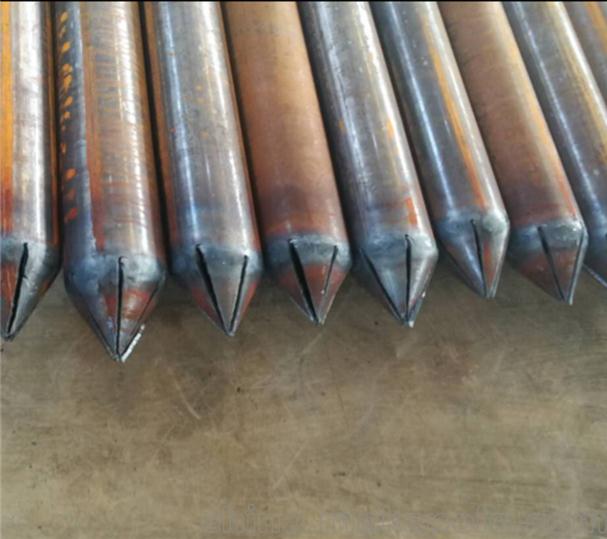

  1.2.1、注浆无缝采用φ42无缝冷轧钢管、壁厚4mm,钢管连接采用对口焊接或套管连接。无缝钢花管布置间距1.2m*1.2m,注浆无缝钢花管前端做成尖锥状,尾部焊接φ6加筋箍,管壁四周钻8mm压浆孔,无缝钢花管尾部50cm处设置止浆环,尾部50cm范围内不设压浆孔; 1.2.2、注浆无缝钢花管上部管口制作安装一个密封性好并可方便拆卸的注浆口。注浆口必须装有可控制的控制阀,可让注浆无缝钢花管内的水泥浆保持稳定的压力。

  1.2.3、为了提高无缝钢花管注浆的效果,在一级边坡尚未开挖至坡脚时,在条件允许的情况下,应及时开始施工,碎落台以上为空桩,待无缝钢花管注浆完成后,将空桩截去。

  1.2.4、注浆无缝钢花管注浆前必须对无缝钢花管进行封口,封口材料采用掺入速凝剂的水泥砂浆,以提高凝结速度及强度,封口时要预埋一根排气管。第一次注浆采用42.5级硅酸盐水泥砂浆,水灰比1:1,先用PVC管插入孔底进行孔壁清孔注浆,注浆后需等孔内的残渣水溢出后方可停止注浆。此时观察水泥浆的状态、钢管内是否漏浆,如孔内水泥浆下降较快,必须马上补浆,待水泥浆稳定后方可进行管内注浆。

  1.2.5、待第一次注浆稳定后,再对排气孔进行封口,进行第二无缝钢花管孔内的压浆。按照设计要求一般注浆量为0.033m3/m,如注浆量已超过设计的用量,注浆的压力表还未稳定,或者边坡表面局部出现渗出水泥浆,此时应停止注浆,待水泥浆初凝后再进行压浆。再次压浆后,还出现上述情况,也应停歇注浆,依次循环将水泥浆压满并达到设计压力。当压力达到并稳定一定时间后,将管口的控制阀门关闭,并拆除无缝钢花管。

  二、无缝钢花管注浆异常现象处理

  2.1串浆时及时堵塞串浆孔,然后可间隔一孔或数孔灌注。

  2.2泵压突然升高时,可能发生堵管,应停机检查。

  2.3进浆量很大,压力长时间不升高,应重新调整砂浓度及配合比,缩短胶凝时间。

  三、无缝钢花管施工过程中的安全、质量注意事项

  施工期间,尤其在注浆时,应对支护的工作状态进行检查。当发现无缝钢花管支护变形或损坏时,应立即停止注浆,采取措施。 无缝钢花管注浆后注浆孔要堵塞密实。 注浆作业开始或中途停止超过30min时,应测定砂浆坍落度。其值小于30mm时,不得入罐使用。注浆作业开始或中途停止超过3min时,应用水润滑灌浆罐及其管路。


上一篇: 无缝钢花管

下一篇: 没有啦
