钢花管注浆过程,是怎么进行注浆的?
浏览:83 发布日期:2018/1/15 15:03:59

  钢花管的主要的作用就是进行注浆的,它的各个作用是用在工程的建设中的,由于钢花管在注浆上的主要的表现就是起到支护的作用和性能,对于钢花管来说是发挥着比较重要的作用的。钢花管的注浆是一种比较重要的工具,注浆的流程也是比较复杂的,但是也是有章可循的。对于钢花管的注浆而言要不断地进行把握好各种的形态,还要注意注浆的方式和方法,保证注浆的效果。以下是常见的钢花管的基本的注浆的方式和方法总结如下:

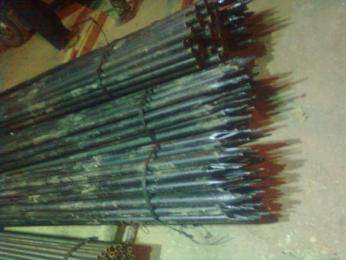

钢花管

  钢花管注浆是将注浆管通过钻孔下入地层,采用分段注浆工艺,使浆液在压力条件下,较均匀地进人地层,以达到浆液在地层中分段可控、均匀扩散的目的。注浆时设置注浆外管,注浆外管将永久留在土体中,注浆外管每隔一定间距预留出浆口,在出浆口处加设截止阀,注浆时,将带封堵装置的注浆内管置入注浆外管内,对需要注浆部分进行注浆。这样在土体中产生以钻孔为核心的桩体,且在桩体外围土体裂隙中形成抗剪能力强的树根网状浆脉复合体。

  花管注浆单孔工艺流程 安装钢注浆管→进行第一轮次注浆→清洗管内的残留浆液→待凝2小时→进行第二轮次注浆→清洗管内的残留浆液→待凝2小时→进行第三轮次注浆

  (1)、,配合比为水泥:粘土:水=1:1.5:1.88,3天龄期抗压强度约为0.3Mpa。

  (2)、第一轮次注浆,水泥用量为设计注浆量的50%。采用带有双向密封装置的专用注浆枪注浆,注浆从下而上逐环进行,浆液水灰比为9.0,全孔注浆段注浆完成后,把钢管插至钢管底,用清水把钢管内的残留浆液清洗干净。

  (3)、待凝2小时后,可开始第二轮次注浆,水泥用量为设计注浆量的30%。注浆方法同第一轮次注浆,浆液的水灰比调整为0.8。

  (4)、待凝2小时后,可开始第三轮次注浆,水泥用量为设计注浆量的20%。注浆方法同第一轮次注浆,浆液的水灰比调整为0.8。

  (5)、注浆施工过程应做好相应的施工记录,对钻孔深度、每轮次注浆压力、每轮次注浆量、每轮次注浆时间和总注浆量等参数进行详细记录。及时整理资料,经常分析对比相邻注浆孔和相邻排注浆孔的注浆流量、注浆压力和注浆量等参数,根据各参数的变化情况估计注浆效果。对注浆过程中存在的问题,及时进行分析处理。

  以上是钢花管常见的注浆的基本的流程和方法供大家进行参考,如果说您还有其他的方式的话请咨询我们的厂家!
