您好!欢迎进入山东宏钜天成钢管有限公司官网 !

栏目导航
联系我们
服务热线
0635-8887969

总机:0635---8887969

销售一部:139 6958 0678

销售二部:135 0635 1437

销售三部:151 0688 0195

Q     Q:616223113

地址: 山东省聊城市辽河路293号


当前位置:首页 > 新闻中心 > 产品知识
钢花管注浆适用什么样的地质类型呢?
浏览:155 发布日期:2017/11/30 11:05:22

  钢花管最重要的一项技术就是注浆,它的主要的功能就是注浆,注浆的广泛性和各种的技术性是有着比较重要的方式和方法的,其中对于注浆而言要在开工建设之前就要进行先验收地质,地质的好坏与动工的效果有着比较直接的关系的,由于地质是决定着钢花管的施工的质量和效果,因此对于钢花管来说尽量要选择地势比较平坦,地质比较疏松的地方进行去钻孔打眼进行注浆,那么它的注浆的过程是这样的呢?

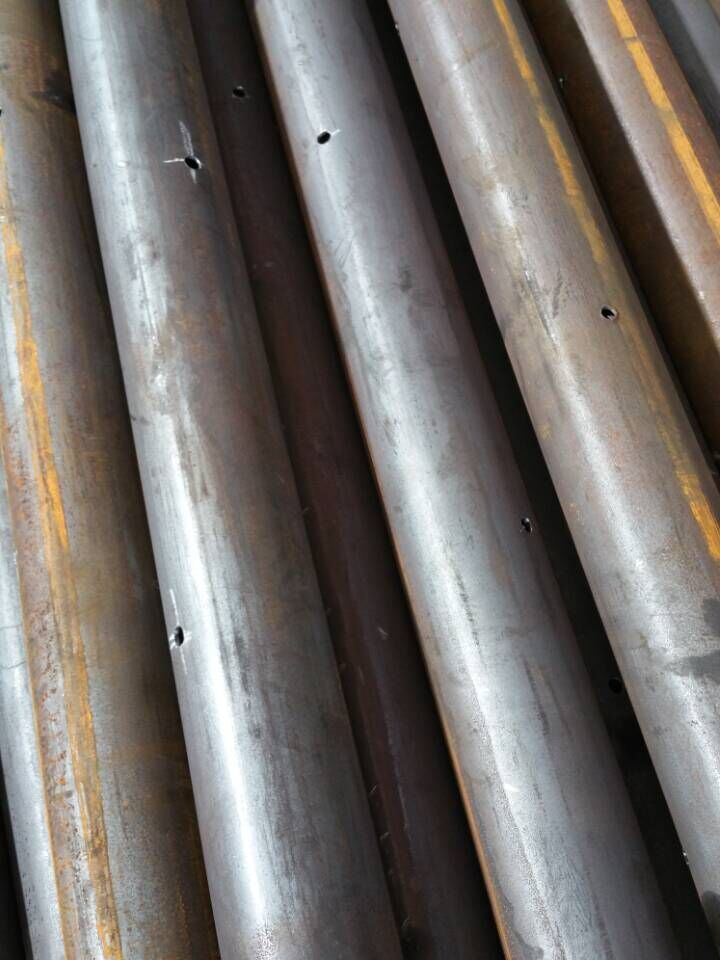

钢花管产品图

  1.1 钢花管加工

  (1)管壁钻注浆眼:由于钢管在土体中要承受抗剪作用,在钢管下部1/3段设注浆孔,竖向间隔为500mm,注浆孔眼孔径10mm,同一截面上对称分布4个孔眼,孔眼直径φ10mm。

  (2)钢花管锥形头焊接:

  ①由于钻孔底部有残渣,为了避免钢花管直接与残渣接触,钢花管底上焊有锥形头。钢花管底部焊接锥形头采用钢锥并采用单面满焊接,锥头长250mm。焊接过程中不得浇水,焊接完后自然冷却。

  ②钢花管在注浆时要保证放在钻孔中心,确保钢花管周围保护层厚度均匀,钢花管在上部要焊接支撑钢筋。钢花管上部支撑钢筋类型为4根Φ20mm,单根长度为340mm,采用双面焊接,与钢花管壁焊接长度为200mm,支撑与地面长度为140mm。焊接过程中不得浇水,焊接完后自然冷却。

  (3)钢管底盖:由于一次注浆时,水泥浆不能进入钢管内,加工时将最下一节钢花管底部用钢板焊接密封,钢板厚5.0mm钢板中心钻一个Φ22mm的孔,一次注浆的PVC管将从此孔穿过。

  (4)钢管除锈,用砂纸或钢丝球将钢管表面除锈以提高水泥浆与钢管的粘聚力,除锈也有利于胶带与钢管粘结,防止水泥浆从孔眼冒浆。

  1.2 钻机钻孔

  (1)钻孔采用机械钻进成孔,成孔直径Φ110mm,施工中应保证无水钻进,每孔超钻20cm;

  (2)测量定位:根据数据放孔位,钻孔孔位允许偏差≤50mm,在孔位上插上竹签,并用油漆将孔号标注在框架上,以便施工时记录该孔的准确位置。

  (3)成孔验收:钻孔垂直度偏差允许1%,钻孔到设计深度后,测量深度,用长度1.0m的与钢花管同直径的钢管试放一次,确认可以下达设计深度后,开始下正式钢花管。

  1.3 钢花管入孔

  (1)下放钢花管时,将第一次注浆的PVC管从管底孔中穿入,从钢花管上口穿出,PVC管下端伸出钢花管底部外10cm,PVC管外套一个密封圈,用胶带固定好,然后将此密封圈塞入钢花管底盖的孔中,使钢花管与PVC管接合处密封好。

  (2)利用钻机吊起钢花管入孔,上端留0.4m管头。为了保护管壁胶带在吊装过程中不被损坏,在套钢丝绳的地方用棉纱或水泥袋包裹,吊装时钢管要匀速下放,避免损坏封眼胶带,如果有损伤或者破洞,要重新封闭好再下管。

  1.4 注浆

  注浆分第一次注浆和第二次注浆。注浆压力约为1.0~1.0MPa。 (1)一次注浆

  洗孔:钢花管入孔后,先泵送少量清水,通过注浆管注入孔底,稀释孔底残渣,将泥渣托出,然后进行第一次注浆。

  注浆泥浆:第一次注浆水灰比0.5~0.6(P425水泥),水泥浆从孔底向上灌注,利用水泥浆的浮力将钻孔泥浆压出孔外,注浆时注意观察孔口流出浆液的颜色,当流出的浆液为纯水泥浆时,即停止注浆。

  (2)二次注浆

  第一次注浆浆液初凝时开始进行第二次注浆,采用水灰比0.5~0.6水泥砂浆。

  ①劈裂注浆管制作取壁厚1.0-1.5mm的Φ22mm镀锌钢管,长度1.5m或1.0m一节,用管接头连接,最下一节注浆距端头0.5m范围内梅花形布置出浆眼,孔径5mm。每一节的长度根据滑动而位置深度确定,使每次提升注浆管时出浆口在预先设定的位置。

  ②孔口劈裂注浆密封压盖加工制作,用厚5mm的钢板,加工成直径Φ130mm的圆盘状压盖,对径开两个可穿过Φ12mm的孔,与钢管上压盖螺母连接作为密封构件中间开一个可穿过Φ22mm钢管的孔,取一节长度20cm的Φ22mm中钢管,两端车丝扣,两头等长焊接在压盖上在钢板中任意地方开一个直径中螺丝孔,配好螺栓,先作注浆时排气,排气后用螺栓拧紧密封。用厚度的硬橡胶皮,切割成圆环状密封,垫在压盖下作密封用。

  ③劈裂注浆劈裂从孔底向上进行,先将注浆钢管深入到孔底附近,安装密封盖,连接高压注浆管,打开排气阀, 逐渐加压注浆,排出管内气体或残留水,当排气阀流出水泥浆液时,将排气阀封堵,继续加压注浆,注意观察、记录注浆量和孔口压力表的变化。

  ④当出现以下情况之一即停止注浆。 a.孔口周围或边坡地表出现冒浆

  b.压力持续过大,注浆量不增加或者增加很少 c.注浆时间已接近浆液初凝 d.孔口密封冲开

  (3)做好注浆记录即结束第二次注浆。

  ①依次提升注浆管进行另一段霹雳注浆,第一段劈裂后,打开孔口封盖,拆卸一节注浆管,并检查注浆管内水泥浆是否凝结堵塞。如有,立即将管拔出,用高压水冲洗注浆管,并稀释钢花管内沉浆,保证注浆管通畅及浆液扩散,然后重新安装好密封盖,进行下一段注浆。

  ②注浆完毕后,立即用清水冲洗注浆泵和管路,以防管内浆液凝固,保证管路通畅。

  3、注浆加固效果检验

  (1)现场开挖检验

  要清楚的查明注浆与钢管微型微型状群加固的效果最好的方法是开挖进行验证,如果注浆体在边坡体内的缝隙中延伸,桩与桩间的注浆体充分搭接,那么就基本形成了抗滑挡墙的形式。

  (2)注水试验结果对比分析

  此试验需要注水试验孔共3个,其中注浆前1个,注浆后2个,检验注浆前后注水试验结果,注水后如果渗透系数减少了,说明注浆结果已堵塞了岩土层的部分空隙,较好的改善了土层的结构。
